Diagrama Gantt
Diagrama Gantt este o unealta utila in analizarea si planificarea proiectelor complexe. Diagramele Gantt:
Daca proiectul este in desfasurare diagrama Gantt precizeaza daca acesta e in intarziere sau nu, ajutand astfel decizia managerului de a indrepta lucrurile.
Activitatile dependente trebuie incepute si completate (cel putin pana cand urmatoarea activitate poate incepe), in secventa respectiva. Aceste activitati se numesc secventiale. Exista si activitati care nu depend de altele, aceste numindu-se activitati paralele.
Pasii pentru construirea unei diagrame Gantt:
1.Identificarea activitailor din planificare - pentru fiecare activitate se completeaza data de inceput cea mai timpurie; in cazul taskurilor dependende se arata etapele de care acestea depend.
Task |
Start posibil |
Lungime |
Tip |
Dependent de |
|
Analiza la nivel inalt |
Saptamana1 |
5 zile |
secvential | ||
Selectia platformei hard |
Saptamana1 |
1 zi |
secvential | ||
Instalare si punere in functiune hardware |
Saptamana3 |
2saptamani |
paralel | ||
Analiza detaliata a modulelor principale |
Saptamana1 |
2saptamani |
secvential | ||
Analiza detaliata modulelor utilitare |
Saptamana1 |
2saptamani |
secvential | ||
Programarea modulelor principale |
Saptamana4 |
3saptamani |
secvential | ||
Programarea modulelor utilitare |
Saptamana4 |
3saptamani |
secvential | ||
Asigurarea calitatii pentru modulele principale |
Saptamana5 |
1saptamana |
secvential | ||
Asigurarea calitatii pentru modulele utilitare |
Saptamana5 |
1saptamana |
secvential | ||
Instructaj pentru modulele principale |
Saptamana7 |
1 zi |
paralel | ||
Dezvoltarea raportelor contabile |
Saptamana6 |
1saptamana |
paralel | ||
Dezvoltarea raportelor de management |
Saptamana6 |
1saptamana |
paralel | ||
Dezvoltarea analizei de management |
Saptamana6 |
2saptamani |
secvential | ||
Instructaj detaliat |
Saptamana7 |
1saptamana |
secvential |
13 |
|
Documentare |
Saptamana4 |
2saptamani |
paralel |

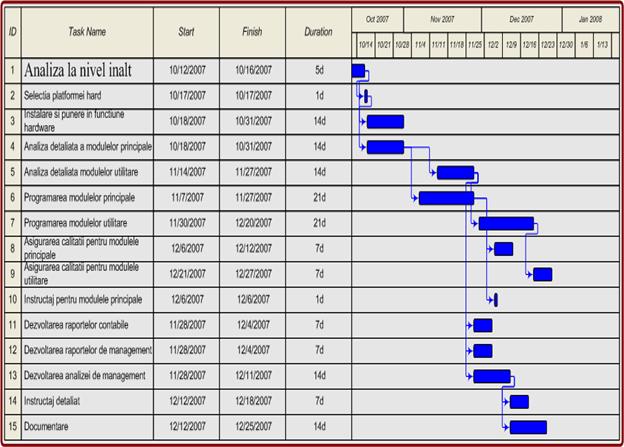

2.Programarea activitatilor
