PROGRAMAREA SI ORGANIZAREA EXECUTIEI LUCRARILOR DE TERASAMENT SI INFRASTRUCTURA PENTRU CONSTRUCTIA P + E + M
Generalitati
In cadrul acestui capitol va fi tratata programarea si organizarea executiei lucrarilor de terasament si infrastructura pentru constructia propusa.
Vor fi analizate:
Lista de activitati sau procese de lucru pentru terasament si infrastructura;
Reprezentarea grafica a metodei de programare-organizare;
Graficul de esalonare calendaristica a lucrarilor de constructii-montaj;
Graficul fortei de munca direct productive.
Lista de activitati sau procese de munca
Pentru realizarea si incadrarea in bugetul alocat proiectului propus este nevoie de o buna programare si organizare a executiei lucrarilor. Astfel pentru planificarea procesului complex de realizare a terasamentului si a infrastructurii este necesar ca acesta sa fie divizat in activitati. Fiecarei activitati ii sunt alocate resurse de timp precum si resurse materiale sau umane. Aceste activitati pot fi dependente unele de altele sau se pot desfasura fara a fi influentate de finalizarea altora (independente).
Reprezentarea grafica a metodei de programare-organizare M.P. M

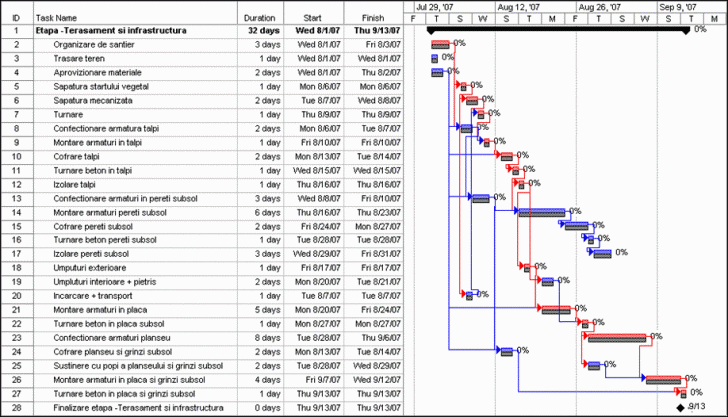

5.4. Grafic GANTT - Realizare terasament si infrastructura pentru constructia P + E + M
5.5. Graficul fortei de munca direct productive
