Programarea si conducerea productiei in conditii de resurse limitate si date impuse
1 Ipotezele de baza
Managementul operational al productiei celor trei repere se va realiza pentru situatia in care:
Se fac urmatoarele precizari care vor reprezenta datele impuse ale proiectului: activitatile de debitare (resursa R1) nu pot incepe inainte de si nu se pot termina dupa pe parcursul fiecarei perioade de repetare a ciclului de productie.
2 Stabilirea resurselor de productie si a calendarelor corespondente
Inaintea lansarii in fabricatie a pieselor se analizeaza sarcinile de productie si se stabilesc resursele necesare. Pentru fiecare operatie se aloca resurse corespondente, cu o anumita intensitate, in functie de disponibilitatile de capacitate din perioada respectiva.
Observatie: - intensitatea este de 100% deoarece se lucreaza intr-un singur schimb;
- durata activitatilor are valoarea lui (capitolul 3.7), rotunjit in plus la .
Pentru reperul P1:
Tabelul 1
Nr. op. |
Denumire operatie |
Cod op. |
Denumire resursa |
Cod resursa |
Intensitate |
Durata activ. Tnk* [ore] |
|
Debitare |
D11 |
FA-300 |
R1 |
|
|
|
Strunjire |
S12 |
SNA 400 |
R2 |
|
|
|
Control |
C13 |
Banc control |
R3 |
|
|
|
Alezare |
A14 |
G16 |
R4 |
|
|
|
Mortezare |
M15 |
M320 |
R5 |
|
|
|
Spalare |
SP16 |
Instalatie spalat |
R6 |
|
|
|
Control |
C17 |
Banc control |
R3 |
|
|
|
Conservare- depozitare |
CD18 |
Banc depozit |
R7 |
|
|
Pentru reperul P3:
Tabelul 2
Nr. op. |
Denumire operatie |
Cod op. |
Denumire resursa |
Cod resursa |
Intensitate |
Durata activ. Tnk* [ore] |
|
Debitare |
D31 |
FA-300 |
R1 |
|
|
|
Mortezare |
M32 |
M320 |
R5 |
|
|
|
Control |
C33 |
Banc control |
R3 |
|
|
|
Gaurire |
G34 |
G16 |
R4 |
|
|
|
Alezare |
A35 |
G16 |
R4 |
|
|
|
Spalare |
SP36 |
Instalatie spalat |
R6 |
|
|
|
Control |
C37 |
Banc control |
R3 |
|
|
|
Conservare- depozitare |
CD38 |
Banc depozit |
R7 |
|
|
Pentru reperul P5:
Tabelul 3
Nr. op. |
Denumire operatie |
Cod op. |
Denumire resursa |
Cod resursa |
Intensitate |
Durata activ. Tnk* [ore] |
|
Frezare I |
F51 |
FU 32132 |
R8 |
|
|
|
Control |
C52 |
Banc control |
R3 |
|
|
|
Largire, Alezare |
L53 |
G16 |
R4 |
|
|
|
Debavurare |
DB54 |
Banc lacatuserie |
R9 |
|
|
|
Control |
C55 |
Banc control |
R3 |
|
|
|
Frezare II |
F56 |
CNC DMU 50 |
R10 |
|
|
|
Frezare III |
F57 |
CNC DMU 50 |
R10 |
|
|
|
Control |
C58 |
Banc control |
R3 |
|
|
|
Gaurire, Adancire, Alezare, Filetare |
G59 |
CNC VMC 40 |
R11 |
|
|
|
Debavurare |
DB510 |
Banc lacatuserie |
R9 |
|
|
|
Control |
C511 |
Banc control |
R3 |
|
|
|
Frezare canale |
FC512 |
CNC DMU 50 |
R10 |
|
|
|
Tratament termic |
TT513 |
Instalatie CIF |
R12 |
|
|
|
Control final |
CF514 |
Banc control |
R3 |
|
|
|
Conservare- depozitare |
CD515 |
Banc depozit |
R7 |
|
|
Numarul de masini necesare se calculeaza cu relatia: , (1) unde:
- durata rotunjita a
operatiei;
- numarul de lansari;
- numarul adoptat de resurse (masini unelte), =1 ;
- fondul nominal de timp, Fn=1960 ore;
- durata indisponibilitatii resursei in cazul fiecarui ciclu de productie, se determina in ore, in functie de datele privind disponibilitatea resursei de tip u ()

Pentru resursa : .
Valoarea obtinuta pentru se roteste in plus la .
Se va adopta valoarea , unde: (2) .
;
;
;
;
;
;
;
;
;
;
;
.
Tabelul 4
Resursa |
Cod resursa |
Tiru (ore) |
mu |
mau |
FA-300 |
R1 |
|
|
|
SNA 400 |
R2 |
|
|
|
Banc control |
R3 |
|
|
|
G16 |
R4 |
|
|
|
M320 |
R5 |
|
|
|
Instalatie spalat |
R6 |
|
|
|
Banc depozit |
R7 |
|
|
|
FU32132 |
R8 |
|
|
|
Banc lacatuserie |
R9 |
|
|
|
CNC DMU 50 |
R10 |
|
|
|
CNC VMC 40 |
R11 |
|
|
|
Instalatie CIF |
R12 |
|
|
|

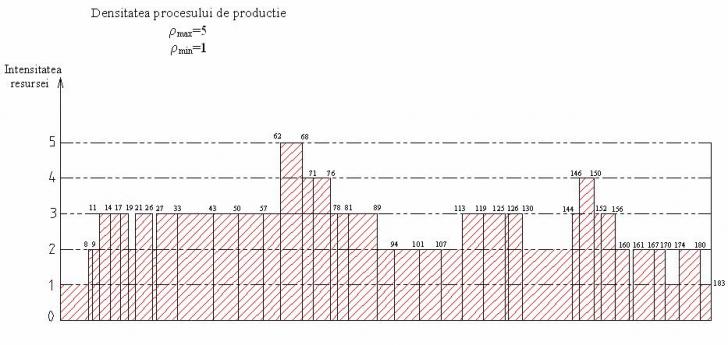

Reprezentate grafic aceste date ar arata astfel:
Fig. 1
3 Structura organizatorica a atelierului de productie
Primul obiectiv al structurii de dezagregare a organizatiei este acela de a preciza cine face si ce anume face. In cadrul structurii de dezagregare a organizatiei accentul se pune pe identificarea responsabilitatilor ce decurg din structura de dezagregare a lucrarilor.

Fig. 2 Structura organizatorica a atelierului de productie
4 Elaborarea retelei logice a proiectului de productie
Legatura este o relatie intre doua evenimente: inceputul sau sfarsitul predecesorului si inceputul sau sfarsitul succesorului. Semnificatia generala a legaturii este urmatoarea: evenimentul succesor poate avea loc in acelasi timp cu evenimentul predecesor sau mai tarziu.
Legatura poate fi caracterizata prin valoarea duratei sale, durata indica timpul minim care separa evenimentul succesiv de evenimentul predecesor. Identificarea duratelor legaturii presupune determinarea timpului dintre inceputul activitatii succesoare si sfarsitul activitatii predecesoare.
Legaturile din reteaua logica a proiectului sunt de tip sfarsit - inceput, iar valoarea negativa a legaturii semnifica faptul ca activitatea succesoare poate incepe inainte de sfarsitul activitatii predecesoare cu acea valoare.

Valorile legaturilor se calculeaza cu relatia:
, (3) unde
. (4)
Datele necesare pentru realizarea retelei logice a proiectului se prezinta in tabelul 5.
Tabelul 5
Reper |
Activitatea |
Durata activitatii, Tn* [ore] |
[ore] |
Durata legaturii, Lk,k+1 [ore] |
P1 |
D11 |
|
|
|
S12 |
|
|
|
|
C13 |
|
|
|
|
A14 |
|
|
|
|
M15 |
|
|
|
|
SP16 |
|
|
|
|
C17 |
|
|
|
|
CD18 |
|
|
|
|
P3 |
D31 |
|
|
|
M32 |
|
|
|
|
C33 |
|
|
|
|
G34 |
|
|
|
|
A35 |
|
|
|
|
SP36 |
|
|
|
|
C37 |
|
|
|
|
CD38 |
|
|
|
|
P5 |
F51 |
|
|
|
C52 |
|
|
|
|
L53 |
|
|
|
|
DB54 |
|
|
|
|
C55 |
|
|
|
|
F56 |
|
|
|
|
F57 |
|
|
|
|
C58 |
|
|
|
|
G59 |
|
|
|
|
DB510 |
|
|
|
|
C511 |
|
|
|
|
FC512 |
|
|
|
|
TT513 |
|
|
|
|
CF514 |
|
|
|
|
CD515 |
|
|
|

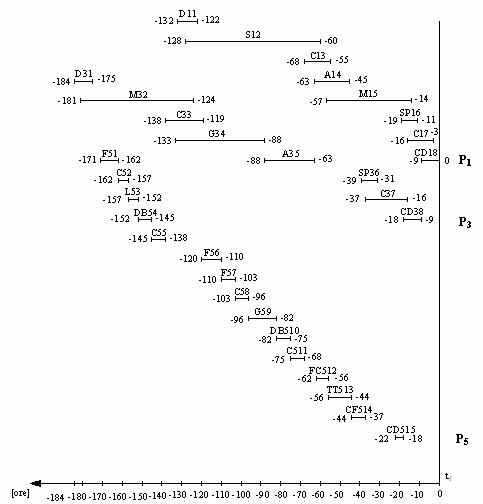

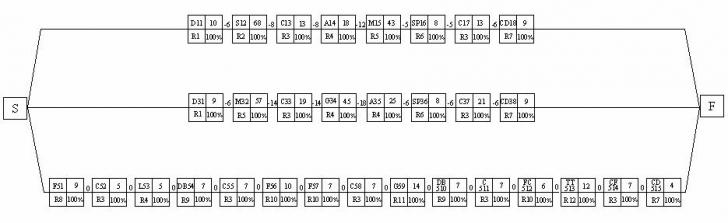

Reprezentarea grafica a retelei logice este realizata in fig. 3.
Reteaua logica a proiectului
Fig. 3
5 Managementul proiectului in functie de timp
5.1 Calculul datelor "cel mai devreme" (CMD)
In calculul datelor CMD timpul se scurge in sens natural. In consecinta, succesiunea starilor fiecarei activitati este urmatoarea:
activitatea nu este inceputa;
inceputul activitatii;
activitatea este in curs de desfasurare;
sfarsitul activitatii;
activitatea este terminata.
Pentru efectuarea calculului CMD, activitatile din retea trebuie plasate pe o scara de timp care are ca origine momentul si se deruleaza spre viitor.

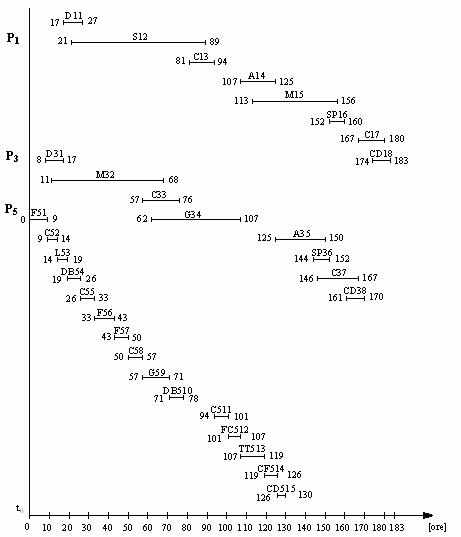

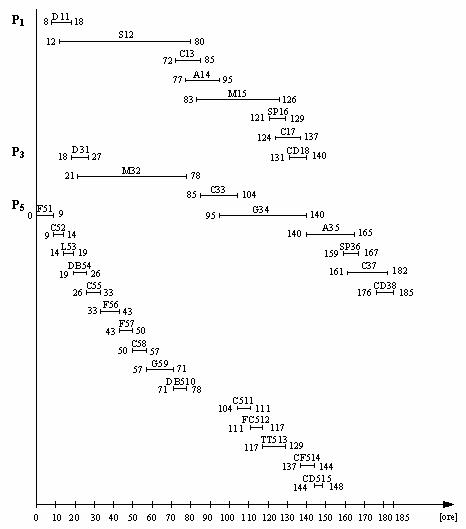

Reprezentarea grafica a CMD cu date impuse este realizata in fig.

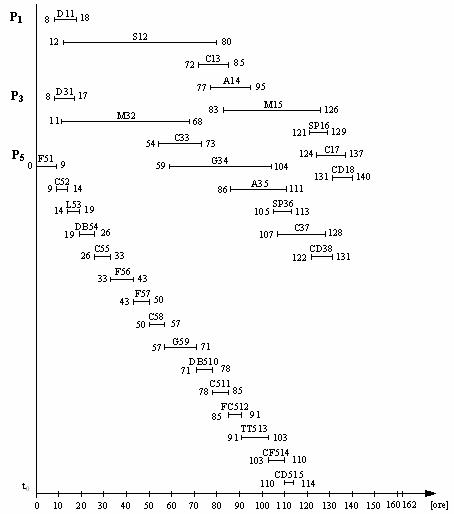

fig. 4 Reprezentarea grafica CMD cu date impuse
5.2 Calculul datelor "cel mai tarziu" (CMT)
In calculul datelor CMT, timpul se scurge in sens invers celui natural. In consecinta, succesiunea de stari a fiecarei activitati este urmatoarea:
activitatea este terminata;
sfarsitul activitatii;
activitatea este in curs de desfasurare;
inceputul activitatii;
activitatea nu este inca inceputa.
Activitatile din retea trebuie plasate pe o scara de timp cu originea in si care se deruleaza spre trecut.

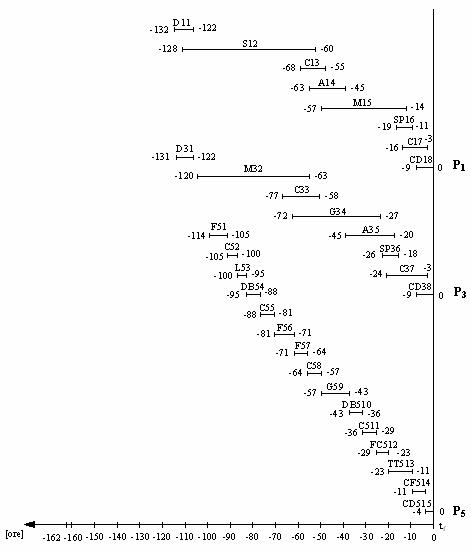

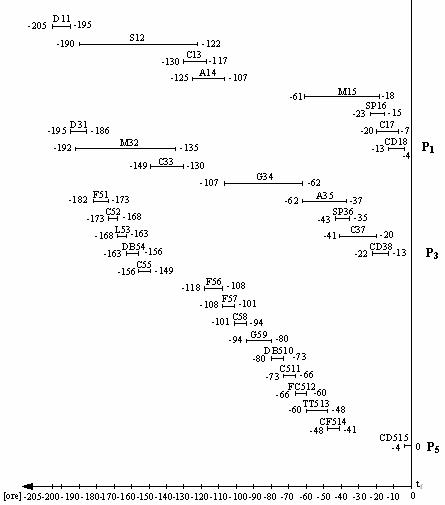

Reprezentarea grafica a CMT cu date impuse este realizata in fig. 5.
Fig. 5 Reprezentarea grafica CMT cu date impuse
5.3 Calculul marjelor si stabilirea drumului critic
Calculul marjelor se bazeaza pe punerea in corespondenta a scarilor CMD si CMT.
In mod obisnuit se considera numai corespondenta intre punctul de plecare al datelor CMT si punctul de sosire al datelor CMD. Aceasta este numai o conventie, foarte mult aplicata in practica.
Astfel, .
Corespondenta intre punctul de plecare al datelor CMT si punctul de sosire al datelor CMD se mai numeste suprapunerea scarilor CMD si CMT. Aceasta suprapunere permite compararea rapida a datelor CMD cu datele CMT, precum si calculul marjelor.
Prin definitie, marja unei activitati este diferenta dintre data sa de la inceputul CMT si data sa de la inceputul CMD.
Calculul marjelor, tinand cont de datele impuse, este prezentat in tabelul 6.
Tabelul 6
Reper |
Activitate |
Data de inceput CMD (ore) |
Data de inceput CMT (ore) |
Marja (ore) |
P1 |
D11 |
t0+8 |
tf -132=t0+162-132 |
|
S12 |
t0+12 |
tf -128=t0+162-128 |
|
|
C13 |
t0+72 |
tf -68=t0+162-68 |
|
|
A14 |
t0+77 |
tf -63=t0+162-63 |
|
|
M15 |
t0+83 |
tf -57=t0+162-57 |
|
|
SP16 |
t0+121 |
tf -19=t0+162-19 |
|
|
C17 |
t0+124 |
tf -16=t0+162-16 |
|
|
CD18 |
t0+131 |
tf -9=t0+162-9 |
|
|
P3 |
D31 |
t0+8 |
tf -131=t0+162-131 |
|
M32 |
t0+11 |
tf -120=t0+162-120 |
|
|
C33 |
t0+54 |
tf -77=t0+162-77 |
|
|
G34 |
t0+59 |
tf -72=t0+162-72 |
|
|
A35 |
t0+86 |
tf -45=t0+162-45 |
|
|
SP36 |
t0+105 |
tf -26=t0+162-26 |
|
|
C37 |
t0+107 |
tf -24=t0+162-24 |
|
|
CD38 |
t0+122 |
tf -9=t0+162-9 |
|
|
P5 |
F51 |
t0+0 |
tf -114=t0+162-114 |
|
C52 |
t0+9 |
tf -105=t0+162-105 |
|
|
L53 |
t0+14 |
tf -100=t0+162-100 |
|
|
DB54 |
t0+19 |
tf -95=t0+162-95 |
|
|
C55 |
t0+26 |
tf -88=t0+162-88 |
|
|
F56 |
t0+33 |
tf -81=t0+162-81 |
|
|
F57 |
t0+43 |
tf -71=t0+162-71 |
|
|
C58 |
t0+50 |
tf -64=t0+162-64 |
|
|
G59 |
t0+57 |
tf -57=t0+162-57 |
|
|
DB510 |
t0+71 |
tf -43=t0+162-43 |
|
|
C511 |
t0+78 |
tf -36=t0+162-36 |
|
|
FC512 |
t0+85 |
tf -29=t0+162-29 |
|
|
TT513 |
t0+91 |
tf -23=t0+162-23 |
|
|
CF514 |
t0+103 |
tf -11=t0+162-11 |
|
|
CD515 |
t0+110 |
tf -4=t0+162-4 |
|
6 Managementul proiectului in functie de resurse
6.1 Definirea calendarului resurselor implicate in proiect
In cadrul programarii si conducerii proiectelor termenul "resursa" desemneaza un mijloc necesar derularii si indeplinirii unei activitati.
Orice resursa se prezinta simbolic sub forma unui calendar. Termenul "calendar" capata aici un sens particular: descrierea esalonata in timp a numarului de unitati de lucru pe care resursa il poate consacra activitatilor din proiect.
Partea din calendarul resursei disponibilizata pentru scopul mentionat este denumita conventional sarcina.
Sarcinile se masoara in unitati de munca (ore - persoana, zile - persoana, saptamana - persoana, etc.). Aceeasi resursa poate fi alocata mai multor activitati, ale aceluiasi proiect sau ale unor proiecte diferite. Totodata, mai multe resurse pot fi alocate uneia si aceleasi activitati.
Alocarea unei resurse pentru o anumita activitate capata diferite interpretari, in functie de intensitatea participarii al activitatea respectiva.
Termenul "intensitate" desemneaza procentul din calendarul resursei alocat unei activitati. In modelul de programare si conducere PERT - sarcini, activitatile sunt exprimate prin durate si intensitati ale resurselor.
6.2 Elaborarea planurilor de sarcini ale resurselor
Stabilirea planurilor de sarcini ale resurselor consta in proiectarea duratelor activitatilor pe calendarul resurselor componente tinand cont de intensitatea fiecareia dintre acestea.
Rezultatul acestei etape este un ansamblu de planuri sarcini. Un plan de sarcini este un calendar - resursa pe care sunt incarcate activitatile.

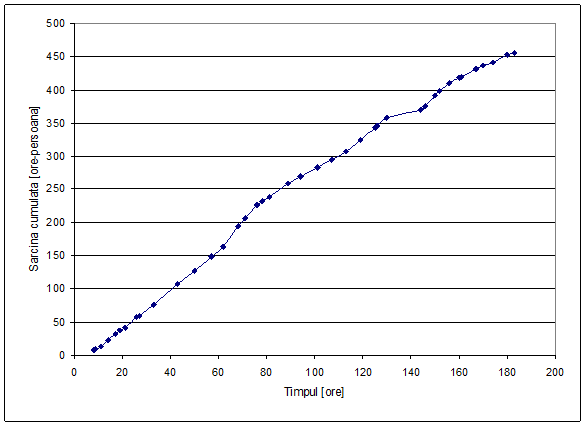

Planurile de sarcini cumulare sunt reprezentari ale cumulului de sarcini prevazute pentru o resursa incepand cu debutul proiectului.
Se poate trage concluzia ca analiza proiectului prin resurse pune in evidenta atat supraincarcarile, cat si subincarcarile resurselor. Aceasta permite efectuarea unor evaluari obiective asupra derularii proiectului.
In general, existenta supraincarcarilor creeaza dificultati in realizarea proiectului. Atunci cand potentialul de resurse disponibil este limitat, supraincarcarile trebuie eliminate.

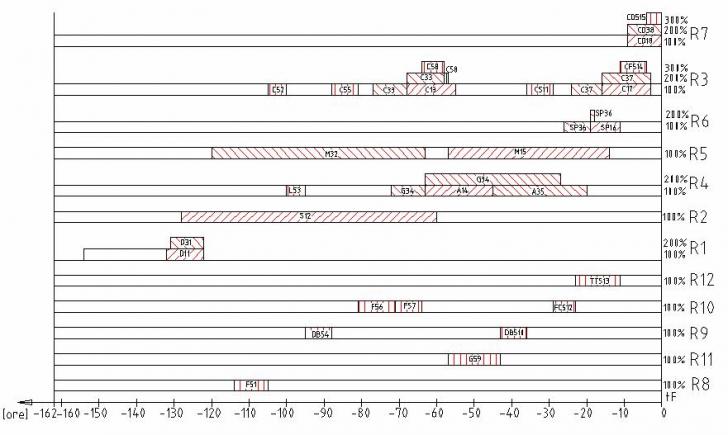

In fig. 6 si 7 sunt prezentate planurile de sarcini cu supraincarcari obtinute prin programarea si conducerea prin resurse CMD si CMT.

Fig. 6 Planurile de sarcini cu supraincarcari CMD

Fig. 7 Planurile de sarcini cu supraincarcari CMT
6.3 Lisajul
Lisajul planurilor de sarcini este acea operatie care are ca scop diminuarea supraincarcarilor resurselor. Atingerea acestui scop se face prin decalarea activitatilor spre viitor.
Decalajul trebuie sa fie cat mai mic posibil pentru a nu prelungi prea mult durata de realizare a proiectului.
De obicei, la aparitia unei supraincarcari, intr-o anumita perioada de timp, doua sau mai multe activitati se desfasoara in paralel.
Problema de baza care se pune este aceea de a decide care dintre activitati trebuie decalata pentru a realiza lisajul.
Decalarea unei anumite activitati poate antrena si decalarea succesorilor sai. Astfel este posibil sa apara alte supraincarcari.
Faptul ca se rezolva o supraincarcare locala nu constituie o garantie a optimizarii programului si conducerii proiectului. Chiar daca nu exista garantia unei rezolvari optime, regula de baza a lisajului consta in decalarea, cu prioritate, a activitatilor cu marja cea mai mare.
In figurile 8 si 9 sunt planurile de sarcini dupa CMD si CMT cu date impuse, iar in figurile 10 si 11 programele de lucru aferente.
Lisajul CMT conduce la inceperea activitatilor de prelucrare a lotului R1 inainte de stabilit pentru lansarea lotului in fabricatie ().

Fig. 8 Planul de sarcini dupa lisajul CMD
Fig. 9 Planul de sarcini dupa lisajul CMT
Fig. 10 Programele de lucru CMD obtinute dupa lisaj
Fig. 11 Programele de lucru CMT obtinute dupa lisaj
7 Managementul proiectului prin ordonantarea resurselor
Ordonantarea este de doua tipuri:
a. ordonantarea inainte (CMD);
b. ordonantarea inapoi (CMT).
Criteriile in baza carora se determina prioritatea de incarcare a activitatilor si, deci, conform carora se elaboreaza lista sunt ierarhizate astfel:
a1. ordonantarea inainte in functie de marja curenta (CMD):
C1. Criteriul legaturii din retea. Potrivit acestui criteriu, orice predecesor se plaseaza in lista inaintea succesorilor sai;
C2. Criteriul datei impuse. Potrivit acestui criteriu, au prioritate la incarcarea pe resurse activitatile care contin incarcarea activitatii la care s-a prevazut data "nu dupa";
C3. Criteriul marjei curente. Potrivit acestui criteriu, activitatile cu marja cea mai mica au prioritate in lista de activitati;
C Criteriul ordinii de declarare a activitatilor. Potrivit acestui criteriu, prioritatea de plasare in lista este cu atat mai mare cu cat inceputul activitatii este mai aproape de debutul proiectului;
C5. Criteriul duratei activitatii. Potrivit acestui criteriu, activitatile cu durata mai mica au prioritate de plasare in lista.
a2. ordonantarea inainte in functie de ordinea de declarare a activitatilor (CMD):
C1. Criteriul legaturii din retea. Potrivit acestui criteriu, orice predecesor se plaseaza in lista inaintea succesorilor sai;
C2. Criteriul datei impuse. Potrivit acestui criteriu, au prioritate la incarcarea pe resurse activitatile care contin incarcarea activitatii la care s-a prevazut data "nu dupa";
C3. Criteriul ordinii de declarare a activitatilor. Potrivit acestui criteriu, prioritatea de plasare in lista este cu atat mai mare cu cat inceputul activitatii este mai aproape de debutul proiectului;
C Criteriul duratei activitatii. Potrivit acestui criteriu, activitatile cu durata mai mica au prioritate de plasare in lista.
b1. ordonantarea inapoi in functie de marja curenta (CMT):
C1. Criteriul legaturii din retea. Potrivit acestui criteriu, orice succesor se plaseaza in lista inaintea predecesorilor sai;
C2. Criteriul datei impuse. Potrivit acestui criteriu, au prioritate la incarcarea pe resurse activitatile care contin incarcarea activitatii la care s-a prevazut data "nu inainte";
C3. Criteriul marjei curente. Potrivit acestui criteriu, activitatile cu marja cea mai mica au prioritate in lista de activitati;
C Criteriul ordinii de declarare a activitatilor. Potrivit acestui criteriu, prioritatea de plasare in lista este cu atat mai mare cu cat inceputul activitatii este mai aproape de momentul terminarii proiectului;
C5. Criteriul duratei activitatii. Potrivit acestui criteriu, activitatile cu durata mai mica au prioritate de plasare in lista.
b2. ordonantarea inapoi in functie de ordinea de declarare a activitatilor (CMT):
C1. Criteriul legaturii din retea. Potrivit acestui criteriu, orice succesor se plaseaza in lista inaintea predecesorilor sai;
C2. Criteriul datei impuse. Potrivit acestui criteriu, au prioritate la incarcarea pe resurse activitatile care contin incarcarea activitatii la care s-a prevazut data "nu inainte";
C3. Criteriul ordinii de declarare a activitatilor. Potrivit acestui criteriu, prioritatea de plasare in lista este cu atat mai mare cu cat inceputul activitatii este mai aproape de momentul terminarii proiectului;
C Criteriul duratei activitatii. Potrivit acestui criteriu, activitatile cu durata mai mica au prioritate de plasare in lista.
a. Ordonantarea inainte (CMD)
a1. Ordonantarea inainte in functie de marja curenta
Se prezinta lista de activitati. La alcatuirea acesteia problema fundamentala o constituie stabilirea listei prioritatilor, prezentata in tabelul 7.
Tabelul 7
Activitatea |
Criteriu |
Resursa |
Durata |
Intensitate |
Sarcina |
S |
C1 |
- |
- |
- |
- |
D11 |
C3 |
R1 |
10 |
100 |
10 |
D31 |
C2 |
R1 |
9 |
100 |
9 |
S12 |
C3 |
R2 |
68 |
100 |
68 |
C13 |
C3 |
R3 |
13 |
100 |
13 |
A14 |
C3 |
R4 |
18 |
100 |
18 |
M15 |
C3 |
R5 |
43 |
100 |
43 |
SP16 |
C3 |
R6 |
8 |
100 |
8 |
C17 |
C3 |
R3 |
13 |
100 |
13 |
CD18 |
C3 |
R7 |
9 |
100 |
9 |
M32 |
C3 |
R5 |
57 |
100 |
57 |
C33 |
C3 |
R3 |
19 |
100 |
19 |
G34 |
C3 |
R4 |
45 |
100 |
45 |
A35 |
C3 |
R4 |
25 |
100 |
25 |
SP36 |
C3 |
R6 |
8 |
100 |
8 |
C37 |
C3 |
R3 |
21 |
100 |
21 |
CD38 |
C3 |
R7 |
9 |
100 |
9 |
F51 |
C1 |
R8 |
9 |
100 |
9 |
C52 |
C1 |
R3 |
5 |
100 |
5 |
L53 |
C1 |
R4 |
5 |
100 |
5 |
DB54 |
C1 |
R9 |
7 |
100 |
7 |
C55 |
C1 |
R3 |
7 |
100 |
7 |
F56 |
C1 |
R10 |
10 |
100 |
10 |
F57 |
C1 |
R10 |
7 |
100 |
7 |
C58 |
C1 |
R3 |
7 |
100 |
7 |
G59 |
C1 |
R11 |
14 |
100 |
14 |
DB510 |
C1 |
R9 |
7 |
100 |
7 |
C511 |
C1 |
R3 |
7 |
100 |
7 |
FC512 |
C1 |
R10 |
6 |
100 |
6 |
TT513 |
C1 |
R12 |
12 |
100 |
12 |
CF514 |
C1 |
R3 |
7 |
100 |
7 |
CD515 |
C1 |
R7 |
4 |
100 |
4 |
F |
C1 |
- |
- |
- |
- |
a2. Ordonantarea inainte in functie de ordinea de decalare a activitatilor
Se prezinta lista de activitati. La alcatuirea acesteia problema fundamentala o constituie stabilirea listei prioritatilor, prezentata in tabelul 8.
Tabelul 8
Activitatea |
Criteriu |
Resursa |
Durata |
Intensitate |
Sarcina |
S |
C1 |
- |
- |
- |
- |
D31 |
C4 |
R1 |
9 |
100% |
9 |
D11 |
C2 |
R1 |
10 |
100% |
10 |
F51 |
C3 |
R8 |
9 |
100% |
9 |
M32 |
C3 |
R5 |
57 |
100% |
57 |
S12 |
C3 |
R2 |
68 |
100% |
68 |
C52 |
C3 |
R3 |
5 |
100% |
5 |
L53 |
C3 |
R4 |
5 |
100% |
5 |
DB54 |
C3 |
R9 |
7 |
100% |
7 |
C55 |
C3 |
R3 |
7 |
100% |
7 |
F56 |
C3 |
R10 |
10 |
100% |
10 |
F57 |
C3 |
R10 |
7 |
100% |
7 |
C58 |
C3 |
R3 |
7 |
100% |
7 |
C33 |
C3 |
R3 |
19 |
100% |
19 |
G59 |
C3 |
R11 |
14 |
100% |
14 |
G34 |
C3 |
R4 |
45 |
100% |
45 |
DB510 |
C3 |
R9 |
7 |
100% |
7 |
C13 |
C3 |
R3 |
13 |
100% |
13 |
A14 |
C3 |
R4 |
18 |
100% |
18 |
C511 |
C3 |
R3 |
7 |
100% |
7 |
M15 |
C3 |
R5 |
43 |
100% |
43 |
FC512 |
C3 |
R10 |
6 |
100% |
6 |
A35 |
C3 |
R4 |
25 |
100% |
25 |
TT513 |
C3 |
R12 |
12 |
100% |
12 |
CF514 |
C3 |
R3 |
7 |
100% |
7 |
SP36 |
C3 |
R6 |
8 |
100% |
8 |
C37 |
C3 |
R3 |
21 |
100% |
21 |
CD515 |
C3 |
R7 |
4 |
100% |
4 |
SP16 |
C3 |
R6 |
8 |
100% |
8 |
CD38 |
C3 |
R7 |
9 |
100% |
9 |
C17 |
C3 |
R3 |
13 |
100% |
13 |
CD18 |
C3 |
R7 |
9 |
100% |
9 |
F |
C3 |
- |
- |
- |
- |
b. Ordonantarea inapoi (CMT)
b1. Ordonantarea inapoi in functie de marja curenta
Se prezinta lista de activitati. La alcatuirea acesteia problema fundamentala o constituie stabilirea listei prioritatilor, prezentata in tabelul 9.
Tabelul 9
Activitatea |
Criteriu |
Resursa |
Durata |
Intensitate |
Sarcina |
F |
C1 |
- |
- |
- |
- |
CD18 |
C3 |
R7 |
9 |
100% |
9 |
C17 |
C3 |
R3 |
13 |
100% |
13 |
SP16 |
C3 |
R6 |
8 |
100% |
8 |
M15 |
C3 |
R5 |
43 |
100% |
43 |
A14 |
C3 |
R4 |
18 |
100% |
18 |
C13 |
C3 |
R3 |
13 |
100% |
13 |
S12 |
C3 |
R2 |
68 |
100% |
68 |
D11 |
C2 |
R1 |
10 |
100% |
10 |
CD38 |
C3 |
R7 |
9 |
100% |
9 |
C37 |
C3 |
R3 |
21 |
100% |
21 |
SP36 |
C3 |
R6 |
8 |
100% |
8 |
A35 |
C3 |
R4 |
25 |
100% |
25 |
G34 |
C3 |
R4 |
45 |
100% |
45 |
C33 |
C3 |
R3 |
19 |
100% |
19 |
M32 |
C3 |
R5 |
57 |
100% |
57 |
D31 |
C2 |
R1 |
9 |
100% |
9 |
CD515 |
C1 |
R7 |
4 |
100% |
4 |
CF514 |
C1 |
R3 |
7 |
100% |
7 |
TT513 |
C1 |
R12 |
12 |
100% |
12 |
FC512 |
C1 |
R10 |
6 |
100% |
6 |
C511 |
C1 |
R3 |
7 |
100% |
7 |
DB510 |
C1 |
R9 |
7 |
100% |
7 |
G59 |
C1 |
R11 |
14 |
100% |
14 |
C58 |
C1 |
R3 |
7 |
100% |
7 |
F57 |
C1 |
R10 |
7 |
100% |
7 |
F56 |
C1 |
R10 |
10 |
100% |
10 |
C55 |
C1 |
R3 |
7 |
100% |
7 |
DB54 |
C1 |
R9 |
7 |
100% |
7 |
L53 |
C1 |
R4 |
5 |
100% |
5 |
C52 |
C1 |
R3 |
5 |
100% |
5 |
F51 |
C1 |
R8 |
9 |
100% |
9 |
S |
C1 |
- |
- |
- |
- |
b2. Ordonantarea inapoi in functie de ordinea de decalare a activitatilor
Se prezinta lista de activitati. La alcatuirea acesteia problema fundamentala o constituie stabilirea listei prioritatilor, prezentata in tabelul 10.
Tabelul 10
Activitatea |
Criteriu |
Resursa |
Durata |
Intensitate |
Sarcina |
F |
C1 |
- |
- |
- |
- |
CD515 |
C4 |
R7 |
4 |
100% |
4 |
CD18 |
C4 |
R7 |
9 |
100% |
9 |
CD38 |
C3 |
R7 |
9 |
100% |
9 |
C17 |
C4 |
R3 |
13 |
100% |
13 |
C37 |
C3 |
R3 |
21 |
100% |
21 |
CF514 |
C3 |
R3 |
7 |
100% |
7 |
SP16 |
C4 |
R6 |
8 |
100% |
8 |
TT513 |
C3 |
R12 |
12 |
100% |
12 |
M15 |
C3 |
R5 |
43 |
100% |
43 |
SP36 |
C3 |
R6 |
8 |
100% |
8 |
A35 |
C3 |
R4 |
25 |
100% |
25 |
FC512 |
C3 |
R10 |
6 |
100% |
6 |
G34 |
C3 |
R4 |
45 |
100% |
45 |
C511 |
C3 |
R3 |
7 |
100% |
7 |
DB510 |
C3 |
R9 |
7 |
100% |
7 |
G59 |
C3 |
R11 |
14 |
100% |
14 |
A14 |
C3 |
R4 |
18 |
100% |
18 |
C13 |
C3 |
R3 |
13 |
100% |
13 |
C58 |
C3 |
R3 |
7 |
100% |
7 |
C33 |
C3 |
R3 |
19 |
100% |
19 |
S12 |
C3 |
R2 |
68 |
100% |
68 |
M32 |
C3 |
R5 |
57 |
100% |
57 |
F57 |
C3 |
R10 |
7 |
100% |
7 |
F56 |
C3 |
R10 |
10 |
100% |
10 |
C55 |
C3 |
R3 |
7 |
100% |
7 |
DB54 |
C3 |
R9 |
7 |
100% |
7 |
L53 |
C3 |
R4 |
5 |
100% |
5 |
C52 |
C3 |
R3 |
5 |
100% |
5 |
F51 |
C3 |
R8 |
9 |
100% |
9 |
D31 |
C4 |
R1 |
9 |
100% |
9 |
D11 |
C1 |
R1 |
10 |
100% |
10 |
S |
C1 |
- |
- |
- |
- |
In figurile 12 si 13 sunt prezentate ordonantarile inainte si inapoi in functie de marja curenta, iar in figurile 14 si 15 programele de lucru aferente.
In figurile 16 si 17 sunt prezentate ordonantarile inainte si inapoi in functie de ordinea de declarare a activitatilor, iar in figurile 18 si 19 programele de lucru aferente.
Fig. 12 Ordonantare CMD in functie de marja curenta
Fig. 13 Ordonantare CMT in functie de marja curenta
Fig. 14 Programele de lucru CMD aferente ordonantarii dupa marja curenta
Fig. 15 Programele de lucru CMT aferente ordonantarii dupa marja curenta
Fig. 16 Ordonantare CMD in functie de ordinea de declarare a activitatilor
Fig. 17 Ordonantare CMT in functie de ordinea de declarare a activitatilor
Fig. 18 Programele de lucru CMD aferente ordonant arii dupa ordinea de declarare a activitatilor
Fig. 19 Programele de lucru CMT aferente ordonantarii dupa ordinea de declarare a activitatilor
8 Selectarea scenariului optim
Scenariul optim este cel pentru care durata ciclului de productie este minima.
Din tabelul 11 rezulta ca, scenariul acceptabil, cu cea mai mica durata pentru ciclul de productie este ordonantarea resurselor in functie de ordinea de declarare a activitatilor CMD, pentru care .
Tabelul 11
Scenariul |
Durata (ore) |
Respectarea datei impuse |
Respectarea datei de lansare in fabricatie, t0 |
Managementul proiectului in functie de resurse CMD - lisaj |
|
DA |
DA |
Managementul proiectului in functie de resurse CMT - lisaj |
|
NU |
NU |
Managementul proiectului prin ordonantarea resurselor in functie de marja curenta CMD |
|
DA |
DA |
Managementul proiectului prin ordonantarea resurselor in functie de ordinea de declarare a activitatilor CMD |
|
DA |
DA |
Managementul proiectului prin ordonantarea resurselor in functie de marja curenta CMT |
|
NU |
NU |
Managementul proiectului prin ordonantarea resurselor in functie de ordinea de declarare a activitatilor CMT |
|
NU |
NU |
9 Corelarea programelor de lucru cu PPD
Corelarea programelor de lucru cu PPD presupune determinarea stocurilor asociate fiecarui reper, pentru fiecare trimestru.
Stocurile se determina cu relatia:
, (5) unde
- cererea neta in saptamana ;
- fondul nominal de timp disponibil in saptamana .
Pentru fiecare reper se va calcula cu relatia:
(6)
Daca atunci se va folosi in calculul stocurilor.
Conform lisajului CMD avem:
.
;
.
;
.
Pentru reperul P1: Fn(t)I>Tcm1; Fn(t)I'>Tcm1;
Pentru reperul P3: Fn(t)I'>Tcm3;
Pentru reperul P5: Fn(t)I>Tcs5.
;
;
;
.
;
.
Pentru reperul P1: Fn(t)II>Tcm1; Fn(t)II'>Tcm1;
Pentru reperul P3: Fn(t)II'>Tcm3;
Pentru reperul P5: Fn(t)II>Tcs5.
;
;
;
.
;
.
Pentru reperul P1: Fn(t)III>Tcm1; Fn(t)III'>Tcm1;
Pentru reperul P3: Fn(t)III'>Tcm3;
Pentru reperul P5: Fn(t)III>Tcs5.
;
;
;
.
;
.
Pentru reperul P1: Fn(t)IV>Tcm1; Fn(t)IV'>Tcm1;
Pentru reperul P3: Fn(t)IV'>Tcm3;
Pentru reperul P5: Fn(t)IV>Tcs5.
Pentru ca Fn(t)IV si Fn(t)IV' >Fn(t)max , atunci se va folosi Fn(t)max in calculul stocurilor.
;
;
;
.
Valorile stocurilor pentru cele trei repere sunt prezentate in tabelul urmator:
Tabelul 12
Reperul |
|
|
|
|
|
|
|
|
|
P1 |
|
|
|
|
|
|
|
|
|
P3 |
|
|
|
|
|
|
|
|
|
P5 |
|
|
|
|
|
|
|
|
|
10 Elaborarea tabelelor de sarcina cumulata si a graficelor de sarcina cumulata
Tabelul de sarcina cumulata evidentiaza, pe fiecare interval, atat sarcina curenta, cat si sarcina cumulata a fiecarei resurse.
Graficul de sarcina cumulata este o reprezentare grafica plana care pune in evidenta cumulul de sarcina al unei resurse.
Tabelul 13
Nr. crt. |
Intervale temporare [ore] |
|
Sarcina curenta [ore-persoana] |
Sarcina cumulata [ore persoana] |
1 |
0-8 |
1 |
8 |
8 |
2 |
8-9 |
2 |
2 |
10 |
3 |
9-11 |
2 |
4 |
14 |
4 |
11-14 |
3 |
9 |
23 |
5 |
14-17 |
3 |
9 |
32 |
6 |
17-19 |
3 |
6 |
38 |
7 |
19-21 |
2 |
4 |
42 |
8 |
21-26 |
3 |
15 |
57 |
9 |
26-27 |
2 |
2 |
59 |
10 |
27-33 |
3 |
18 |
77 |
11 |
33-43 |
3 |
30 |
107 |
12 |
43-50 |
3 |
21 |
128 |
13 |
50-57 |
3 |
21 |
149 |
14 |
57-62 |
3 |
15 |
164 |
15 |
62-68 |
5 |
30 |
194 |
16 |
68-71 |
4 |
12 |
206 |
17 |
71-76 |
4 |
20 |
226 |
18 |
76-78 |
3 |
6 |
232 |
19 |
78-81 |
2 |
6 |
238 |
20 |
81-89 |
3 |
24 |
262 |
21 |
89-94 |
2 |
10 |
272 |
22 |
94-101 |
2 |
14 |
286 |
23 |
101-107 |
2 |
12 |
298 |
24 |
107-113 |
2 |
12 |
310 |
25 |
113-119 |
3 |
18 |
328 |
26 |
119-125 |
3 |
18 |
346 |
27 |
125-126 |
3 |
3 |
349 |
28 |
126-130 |
3 |
12 |
361 |
29 |
130-144 |
2 |
28 |
389 |
30 |
144-146 |
3 |
6 |
395 |
31 |
146-150 |
4 |
16 |
411 |
32 |
150-152 |
3 |
6 |
417 |
33 |
152-156 |
3 |
12 |
429 |
34 |
156-160 |
2 |
8 |
437 |
35 |
160-161 |
1 |
1 |
438 |
36 |
161-167 |
2 |
12 |
450 |
37 |
167-170 |
2 |
6 |
456 |
38 |
170-174 |
1 |
4 |
460 |
39 |
174-180 |
2 |
12 |
472 |
40 |
180-183 |
1 |
3 |
475 |
Fig. 20 Graficul de sarcina cumulata
Fig. 21 Planul de sarcina cumulata pentru produsul P
11 Amplasarea optimala a resurselor
Intrucat fluxurile tehnologice ale celor trei repere care se fabrica sunt diferite, amplasarea resurselor utilizate la fabricarea acestora se optimizeaza aplicand metoda verigilor.
In vederea amplasarii resurselor pentru scenariul optim se va intocmi un tabel centralizator al gruparii resurselor, astfel:
Tabelul 14
Reper |
Operatii |
Nr.loturi |
||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
P1 |
R1 |
R2 |
R3 |
R4 |
R5 |
R6 |
R3 |
R7 |
|
|
|
|
|
|
|
|
P3 |
R1 |
R5 |
R3 |
R4 |
R4 |
R6 |
R3 |
R7 |
|
|
|
|
|
|
|
|
P5 |
R8 |
R3 |
R4 |
R9 |
R3 |
R10 |
R10 |
R3 |
R11 |
R9 |
R3 |
R10 |
R12 |
R3 |
R7 |
|
a. Elaborarea matricei de amplasare
Matricea de amplasare, completata cu indicii de flux totali si cu numarul corespunzator de verigi fiecarei resurse care se amplaseaza, se prezinta in fig. 22.

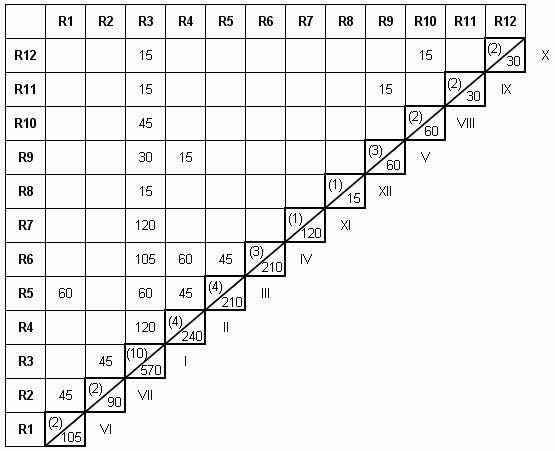

Fig. 22 Matricea de amplasare
Criteriile in baza carora se determina prioritatea de incarcare, in functie de care se elaboreaza un clasament al acestora, sunt ierarhizate astfel:
Pozitia fiecarei resurse care se amplaseaza, in clasamentul obtinut, este specificata langa matricea de amplasare.
b. Realizarea amplasarii teoretice
Dupa realizarea matricei de amplasare se va reprezenta graful amplasarii teoretice tinand cont de legaturile existente si de datele obtinute in matricea de amplasare.
Reprezentarea trebuie facuta astfel incat:
Amplasarea optima a resurselor este prezentata in fig. 23, iar in figurile urmatoare sunt prezentate amplasarile optime pentru fiecare reper.

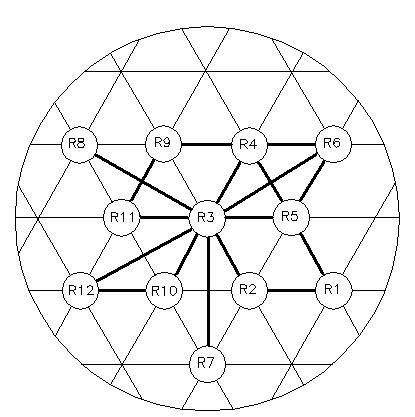

Fig. 23 Amplasarea optima a resurselor
Fig. 24 Amplasarea optima a resurselor pentru reperul P1
Fig. 25 Amplasarea optima a resurselor pentru reperul P3
Fig. 26 Amplasarea optima a resurselor pentru reperul P5
12 Calculul costului de productie
In cazul variantei a II-a, costurile de productie pentru fiecare reper se calculeaza cu relatia:
[RON/buc]. (7)
Categoriile de costuri, care intra in componenta costului total , au urmatoarele semnificatii si sunt calculate cu relatiile:
- costuri curente, , (8) unde:
- costul mediu, ; (9)
- costul cu retributia personalului direct productiv, ; (10)
- retributia orara a operatorilor directi ce participa la executia fiecarei operatii, ;
- numarul orelor de utilizare pentru fiecare resursa;
- lotul de fabricatie specific fiecarui reper;
. (11)
- costuri necesare intretinerii si functionarii capacitatilor de productie pe durata lucrului efectiv, ; (12)
- cota orara a costurilor de intretinere si functionare a capacitatilor de productie, ;
- numarul orelor de utilizare pentru fiecare resursa;
- lotul de fabricatie specific fiecarui reper;
- costuri indirecte (de regie) ale sectiei de fabricatie, ; (13)
- regia sectiei in care se prelucreaza lotul de piese identice, ;
- costuri fixe - sunt dependente de lotul de fabricatie, , (14) unde:
- costul total la nivel de lot, , (15) unde:
- costuri determinate de pregatire-incheiere a fabricatiei si pentru activitatile administrative de lansare a lotului, , (16) unde:
- coeficientul de pondere a costurilor activitatilor administrative de lansare in fabricatie, ;
- timpii de pregatire-incheiere;
- retributia orara a operatorilor reglatori, ;
- numarul de masini adoptat la fiecare operatie;
- cheltuieli cu intretinerea si functionarea capacitatilor de productie pe durata pregatirii-incheierii fabricatiei, , (17) unde:
- timpii de pregatire-incheiere;
- cota orara a costurilor de intretinere si functionare a capacitatilor de productie, ;
- numarul de masini adoptat la fiecare operatie.
- costuri de imobilizare a capitalului circulant - variaza direct proportional cu numarul produselor din lot, , (18) unde:
- costurile suportate de intreprindere pe durata fabricatiei produselor , ca urmare a imobilizarii capitalului circulant, , (19) unde:
- coeficient ce cuantifica angajarea treptata a capitalului circulant, ; (20)
- coeficient ce exprima numarul loturilor care se gasesc simultan in fabricatie, ; (21)
- coeficientul asociat pierderilor cauzate de imobilizarea capitalului circulant in productie, .
- costuri de amortizare a resurselor de productie, , (22) unde:
- numarul de resurse;
- rata de amortizare anuala a resurselor de productie, ;
- valoarea medie actuala a resurselor de productie, ;
- coeficient de repartizare a amortizarii, . (23)
Rezultatele calculelor se prezinta in tabelul 15:
|
Tabelul 15 |
|
Produs |
[RON / buc] |
7,3 |
[RON / ora] |
4 |
[ore] |
489 |
[buc] |
796 |
[RON / buc] |
2,45 |
[RON / ora] |
3 |
[RON / buc] |
1,84 |
[%] |
150 |
[RON / buc] |
3,67 |
[RON / buc] |
15,26 |
[min] |
613,5 |
[%] |
15 |
[RON / ora] |
4 |
[RON / lot] |
47,03 |
[RON / lot] |
30,67 |
[RON / lot] |
77,7 |
[buc] |
796 |
[RON / buc] |
0,09 |
|
0,3 |
|
0,73 |
[ore / lot] |
183 |
[ore] |
128 |
|
1,42 |
[RON] |
3801,62 |
[buc] |
11940 |
[RON / buc] |
0,31 |
[resurse] |
12 |
|
0,1 |
|
1,42 |
[RON] |
72000 |
[RON / buc] |
10,27 |
[RON / buc] |
25,93 |
Politica de confidentialitate | Termeni si conditii de utilizare |
Vizualizari: 2631
Importanta:
Termeni si conditii de utilizare | Contact
© SCRIGROUP 2024 . All rights reserved
