STRUCTURI ORGANIZATORICE PENTRU MANAGEMENTUL PROIECTELOR DE CONSTRUCTII



MOD DE LUCRU

CUPRINS:

1. Forme de organizare

Proiecte cu mai multi manageri de proiect

3. Alegerea unei forme de organizare

4. Organizarea echipei de proiect

5. Matricea responsabilitatilor

6. Descompunerea orientata pe scop a proiectului

REZUMAT

CUVINTE CHEIE

BIBLIOGRAFIE SELECTIVA

INTREBARI RECAPITULATIVE

CONCEPTE

MOD DE LUCRU

1. Forme de organizare

Managementul proiectelor presupune crearea unor echipe intraorganizationale compuse din specialisti din diferite compartimente functionale. Echipele de proiect au ca obiectiv realizarea proiectului cu respectarea specificatiilor tehnice, a termenelor de executie si a bugetului de cheltuieli. In constructii, aceste elemente sunt precizate prin contractul de antrepriza si proiectul tehnic. Existenta si functionarea unor astfel de echipe implica doua probleme organizatorice: integrarea echipei de proiect in structura organizatorica a firmei de constructii si crearea unei structuri organizatorice pentru proiectul in sine. Vom prezenta in cele ce urmeaza cateva forme de organizare care permit integrarea proiectului in structura organizatorica a firmei.

Organizarea functionala

Aceasta presupune integrarea proiectului in organizarea functionala a firmei de constructii. In acest caz proiectul este subordonat compartimentului functional care poate avea rolul cel mai important in implementarea lui. In firmele de constructii se recurge cel mai des la subordonarea proiectului directorului tehnic (Figura 4).

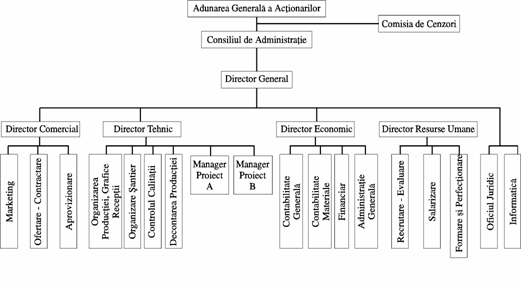

Figura 4. Organizarea functionala

Aceasta forma de organizare prezinta o serie de avantaje si dezavantaje pe care le prezentam sintetic in tabelul urmator:

Avantajele si dezavantajele organizarii functionale Tabelul 5

AVANTAJE

DEZAVANTAJE

Centralizarea resurselor similare.

Disponibilitatea fortei de munca.

Stabilitate mare.

Standarde profesionale inalte.

Asigura o flexibilitate maxima in utilizarea personalului. Expertii pot fi implicati temporar in proiect, apoi retrimisi la munca lor obisnuita.

Expertii pot fi utilizati in cadrul mai multor proiecte.

Specialistii implicati in cadrul proiectului pot apela la colegii lor din cadrul compartimentului functional din care provin pentru a face schimburi de cunostinte si experienta, ceea ce poate constitui o sursa de solutii creative si sinergice pentru problemele proiectului.

Posibilitatea asimilarii unor noi tehnologii performante.

Permite utilizarea in cadrul proiectului a acelorasi proceduri tehnice si manageriale folosite si la nivelul firmei.

Specializare in cadrul functiilor.

Mentine parcursurile normale de evolutie in cariera din cadrul organizatiei.

Numar mare de niveluri ierarhice.

Lipsa unei vederi de ansamblu a proiectului pentru majoritatea personalului implicat.

Clientul nu este in centrul preocuparilor. Unitatea functionala careia ii este subordonat proiectul are propriile sale sarcini de realizat si acestea prevaleaza de obicei fata de cele ale proiectului.

Unitatea functionala tinde sa fie orientata catre realizarea si controlul activitatile tehnice si nu catre problemele globale ale proiectului.

Nu i se acorda unei singure persoane intreaga responsabilitate pentru proiect.

Motivatia echipei de proiect este slaba deoarece proiectul este perceput ca un aspect marginal in cadrul activitatii firmei.

Poate favoriza aparitia rivalitatii si competitiei neloiale intre echipele de proiect in lupta acestora pentru acces la resursele organizatiei.

Succesul este totdeauna insusit iar esecul nu apartine nimanui.

Rezistenta in fata schimbarii.

Proces lent de luare a deciziei.

Organizarea pe proiecte

Aceasta forma de organizare este cunoscuta si sub denumirea de "organizare pe proiecte pura". In cadrul acesteia managerului de proiect i se confera autoritate si responsabilitate deplina. Proiectul constituie o entitate separata de restul firmei, cu propriul sau personal tehnic, propria administratie, legata de firma de constructii doar prin rapoartele periodice pe care managerul de proiect trebuie sa le prezinte conducerii superioare. Unele firme prevad proceduri foarte detaliate in ceea ce priveste administrarea, finantele, personalul si controlul in cadrul proiectului, altele acorda o libertate mai mare sau mai redusa in acest sens.

Figura 5 ilustreaza aceasta forma de organizare, iar tabelul de mai jos avantajele si dezavantajele ei.

Avantajele si dezavantajele organizarii pe proiecte Tabelul 6

AVANTAJE

DEZAVANTAJE

Unitate de comanda. Managerul de proiect are autoritate si responsabilitate depline asupra proiectului. Desi este subordonat directorului general, el are la dispozitie o forta de munca dedicata doar realizarii proiectului.

Obiective clare. Scop unic.

Intregul personal implicat in proiect este in subordinea directa a managerului de proiect. Nu trebuie cerute aprobari altor compartimente pentru luarea deciziilor.

Canalele de comunicare sunt scurtate, managerul de proiect avand legatura directa cu conducerea superioara a firmei.

Cand firma realizeaza proiecte succesive similare, ea poate mentine echipele de proiect de succes, ceea ce constituie un important avantaj competitiv.

Motivatia echipei de proiect este puternica deoarece proiectul este perceput ca un aspect central in cadrul activitatii firmei.

Se respecta principiul unitatii de decizie si actiune.

Autonomie si control asupra deciziilor.

Permite luarea unor decizii rapide si o adaptabilitate crescuta la cerintele beneficiarului si conducerii superioare a firmei.

Favorizeaza o abordare holistica a proiectului.

Cand firma este implicata simultan in mai multe proiecte de constructii, pentru fiecare proiect functioneaza in paralel compartimente similare independente, ceea ce face ca eforturile financiare sa se multiplice.

Exista tendinta adoptarii in cadrul proiectului a unor proceduri diferite de cele de la nivelul firmei, invocandu-se scuza adaptarii la cerintele clientului.

Introduce un sentiment de insecuritate a personalului si o stabilitate redusa a acestuia (echipele de proiect sunt dizolvate la incheierea acestuia) ca urmare a imposibilitatii contabilizarii fluxului de proiecte.

Nu se asigura o memorie a firmei (memoria firmei fiind cea a indivizilor implicati in proiect).

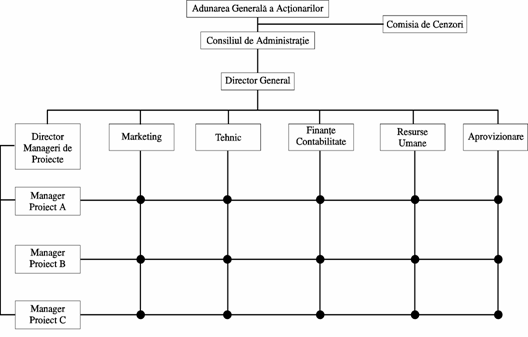

Figura 5. Organizarea pe proiecte

Organizarea matriceala

Organizarea matriceala este o combinatie a organizarii functionale si a celei pe proiecte imbinand avantajele acestora. Ea poate imbraca o varietate de forme in functie de predominanta unuia sau altuia dintre tipurile de organizare care o compun.

In figura 6 prezentam o organizare matriceala mai apropiata de structura pe proiecte (caracteristica situatiei in care firma realizeaza simultan mai multe proiecte), iar in figura 7 o organizare matriceala mai apropiata de structura functionala (caracteristica situatiei in care firma abordeaza un singur proiect de constructii).

Si organizarea matriceala prezinta o serie de avantaje si dezavantaje pe care le prezentam in tabelul 7.

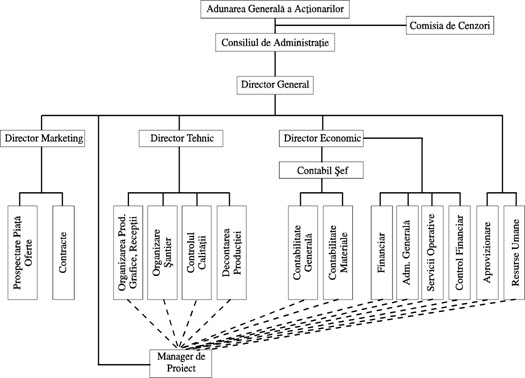

Figura 6. Organizarea matriceala

Avantajele si dezavantajele organizarii matriciale Tabelul 7

AVANTAJE

DEZAVANTAJE

Proiectul este in centrul atentiei organizatiei. Managerul de proiect este responsabil pentru realizarea acestuia in termen, de calitatea si cu costurile prevazute.

Fiecare proiect are acces la resursele compartimentelor functionale, ceea ce evita multiplicarea eforturilor care survine in cazul organizarii pe proiecte pure.

Permite luarea unor decizii rapide si o adaptabilitate crescuta la cerintele beneficiarului si conducerii superioare a firmei.

Permite utilizarea in cadrul proiectului a acelorasi proceduri tehnice si manageriale folosite si la nivelul firmei.

Permite o mai buna alocare a resurselor pentru realizarea obiectivelor mai multor proiecte abordate in paralel, astfel incat sa se optimizeze performanta globala la nivelul firmei.

Poate genera conflicte intre managerii de proiect in procesul alocarii resurselor organizatiei. Managerii de proiect sunt mai interesati in realizarea obiectivelor propriului proiect decat in optimizarea realizarii obiectivelor la nivelul firmei.

Managerul de proiect are autoritate administrativa iar directorii compartimentelor functionale iau deciziile de natura tehnica. Succesul proiectului depinde intr-o masura foarte mare de capacitatea managerului de proiect de a negocia pentru obtinerea resurselor si asistentei tehnice necesare.

Nu asigura totdeauna un bun control al bugetului.

Nu se respecta principiul unitatii de decizie si actiune, ceea ce poate genera diluarea autoritatii si responsabilitatii si crea confuzie in randul subordonatilor.

Favorizeaza birocratia si creste costul managerial si administrativ.

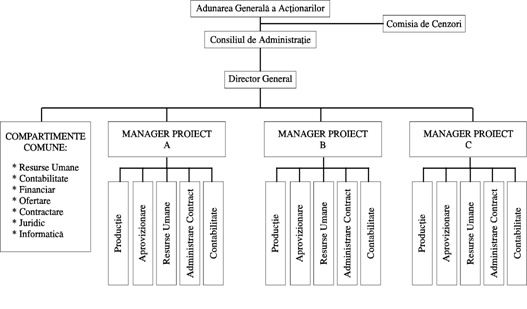

Figura 7. Organizarea matriceala in cazul unui singur proiect

Proiecte cu mai multi manageri de proiecte

Chiar pentru proiecte simple de constructii pot exista mai multi manageri de proiect: unul in cadrul firmei de constructii si altul in organizatia-client, care vegheaza ca interesele beneficiarului sa fie respectate. Uneori, deoarece beneficiarul nu este specialist in constructii, poate recurge la serviciile unei firme care se ocupa cu managementul proiectelor pentru a-i reprezenta interesele.

Pentru proiecte de dimensiuni mai mari se pot intalni situatii in care exista mai multi contractanti pentru diferite parti din proiect sau cand antreprenorul general realizeaza anumite lucrari cu ajutorul unor subantreprenori. Si in aceste situatii poate exista cate un manager de proiect in fiecare organizatie implicata.

Ori de cate ori complexitatea unui proiect este ridicata, in afara necesitatii de a defini cu claritate responsabilitatile, este vital sa se stabileasca canale de comunicare eficiente si eficace intre partile implicate. Nu sunt putine cazurile in care participantii la un astfel de proiect de constructii se afla la mii de kilometrii distanta unii fata de altii. Datorita volumului de informatii care trebuie vehiculate si complexitatii deciziilor este util ca in fiecare organizatie implicata in proiect sa fie desemnat cate un manager de proiect (Figura 8).

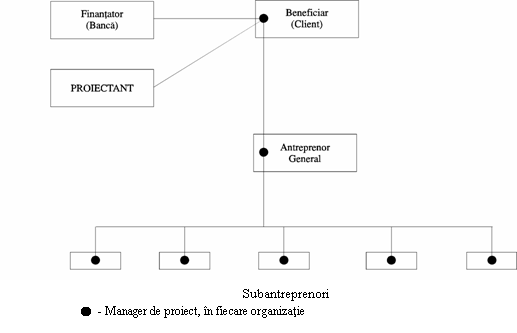

Figura 8. Proiect cu mai multi manageri de proiect si canalele de comunicare dintre acestia

3. Alegerea unei forme de organizare

Organizarea functionala este adecvata pentru proiectele care necesita investitii mari in echipamente si utilizarea unor tehnologii speciale.

Daca proiectul nu solicita folosirea cu norma intreaga a specialistilor din cadrul compartimentelor functionale ale firmei, organizarea matriceala este cea mai indicata.

In constructii, organizarea pe proiecte pura este cel mai des utilizata deoarece faciliteaza realizarea in paralel a mai multor proiecte, in conditiile minimizarii costurilor, respectarii termenelor de executie si asigurarii unui raspuns rapid la schimbari si la solicitarile beneficiarului.

Alegerea formei de organizare nu este, de regula, realizata de catre managerul de proiect, ci de catre conducerea superioara a firmei.

Avand in vedere avantajele si dezavantajele specifice fiecarei forme de organizare se poate opta pentru una dintre acestea sau pentru o combinatie, utilizandu-se urmatoarea procedura:

Se definesc obiectivele proiectului.

Se determina activitatile cheie asociate fiecarui obiectiv si se identifica compartimentele functionale din cadrul firmei care le pot realiza.

Se descompun activitatile cheie in pachete de activitati.

Se stabileste ce subsisteme ale echipei de proiect vor urma sa realizeze pachetele de activitati si relatiile de colaborare care se vor stabili intre acestea.

Se intocmeste o lista cuprinzand caracteristicile proiectului - de exemplu, nivelul tehnologiei necesare, dimensiunea si durata proiectului, problemele potentiale in legatura cu personalul care va fi implicat sau conflictele ce ar putea sa apara intre compartimentele functionale sau intre proiectele ce se desfasoara simultan - si alte aspecte ce pot fi relevante, cum ar fi experienta firmei in organizarea proiectelor anterioare.

Tinand seama de aspectele mentionate, se poate alege, folosind o metoda de decizie multicriteriala, forma de organizare cea mai adecvata.

4. Organizarea echipei de proiect

Dimensiunile echipei de proiect variaza in functie de complexitatea proiectului. Cu toate acestea, exista cateva posturi cheie, aflate in subordinea managerului proiectului, ale caror atributii se regasesc in majoritatea proiectelor (Figura 9).


Figura 9. Organigrama echipei de proiect

Managerul de proiect organizeaza, planifica, programeaza si controleaza realizarea lucrarilor de constructii, fiind responsabil de realizarea proiectului in conditiile de calitate, costuri si termene stabilite. Managerul de proiect actioneaza ca punct de intalnire al tuturor aspectelor si partilor implicate in proiect. Deoarece managerul de proiect poarta intreaga raspundere privind proiectul si trebuie sa actioneze adesea din proprie initiativa si sa ia decizii rapide si bine fundamentate, este necesar sa i se confere o autoritate larga asupra tuturor aspectelor proiectului.

Managerul de proiect trebuie sa fie liderul care asigura forta coeziva ce aduna diferitele elemente si parti implicate in proiect, determinandu-le sa se implice intr-un efort comun pentru terminarea acestuia.

Pentru proiectele de dimensiuni mari este numit, de obicei, un manager de proiect care este membru al managementului superior al firmei, care realizeaza aceasta activitate cu norma intreaga. Managerul de proiect poate fi asistat de o echipa de proiect care dispune de un birou pe santier sau de catre persoane care lucreaza in diferite compartimente, in sediul central al firmei.

Pentru proiecte de dimensiuni mai mici, o singura persoana poate activa ca manager de proiect pentru mai multe proiecte.

Pentru a fi eficace, managerul de proiect trebuie sa posede trei caracteristici esentiale:

1. Sa aiba o experienta considerabila (5-10 ani) in domeniul constructiilor, astfel incat sa fie familiarizat cu caracteristicile lucrarilor, personalului, partenerilor de afaceri si 'secretele' ramurii.

Sa detina, sau sa aiba in cadrul echipei de proiect, persoane care detin competente si experienta in aplicarea tehnicilor de management privind planificarea, programarea si controlul lucrarilor de constructii. Deoarece majoritatea acestor tehnici sunt utilizabile daca firma dispune de un suport informatic adecvat, managerul de proiect trebuie sa aiba cunostinte in domeniul utilizarii programelor disponibile.

3. Managerul de proiect trebuie sa aiba trasaturi de personalitate si competente in domeniul comunicarii si managementului resurselor umane care sa ii permita sa lucreze armonios cu partenerii si subordonatii, chiar in circumstante incordate si dificile.

Colaboratorii managerului de proiect au urmatoarele atributii:

Seful de santier lucreaza direct cu sefii de echipa si subcontractantii, conduce realizarea lucrarilor de constructii si vegheaza ca acestea sa progreseze conform planurilor. El prezinta, la intervale stabilite, rapoarte privind aceste aspecte managerului de proiect.

Managerul logisticii este responsabil cu asigurarea resurselor materiale necesare proiectului de constructii. Acesta tine evidenta livrarilor, furnizorilor, stocurilor, coordonandu-si activitatea cu seful de santier.

Administratorul contractului raspunde de intocmirea tuturor documentelor oficiale, tine evidenta modificarilor solicitate de client, a facturilor emise, a reclamatiilor si aspectelor legale ale contractului de antrepriza. De asemenea, poate fi utilizat si ca arhivar al documentelor proiectului.

Managerul resurselor umane este responsabil cu asigurarea fortei de munca necesare proiectului. Acesta poate proceda la preluari de personal din cadrul firmei (in principal) sau recrutarea personalului din afara acesteia (daca specificul proiectului sau situatia incadrarii cu personal a firmei o solicita). Pentru proiecte de dimensiuni mai mici atributiile sale pot fi preluate de managerul proiectului.

Asistentul managerului proiectului este responsabil de relatiile cu subantreprenorii, procesarea informatiilor legate de proiect si realizarea sarcinilor de secretariat. Pentru proiecte de dimensiuni mai mici atributiile sale pot fi preluate de administratorul contractului.

In afara acestor posturi de conducere se vor adauga altele, corespunzatoare inginerilor, tehnicienilor, functionarilor si muncitorilor aflati in subordinea acestor manageri.

5. Matricea responsabilitatilor

Matricea responsabilitatilor este o inovatie in teoria managementului care prezinta in plus fata de canalele de comunicare formala impartirea pe compartimente si niveluri ierarhice evidentiate in organigramele traditionale, modul de alocare a pachetelor de activitati pe posturi.

Matricea responsabilitatilor arata cine participa si in ce masura la realizarea unei activitati sau la luarea deciziilor in legatura cu aceasta. Prin intermediul ei se clarifica relatiile de autoritate / responsabilitate care se creeaza intre participantii la realizarea unui proiect de constructii.

Matricea responsabilitatilor poate fi foarte utila pentru managerii de proiect pentru intelegerea relatiilor de autoritate cu membrii echipei de proiect. Pentru proiectele complexe poate fi necesara realizarea unei serii de matrici descendente, de la nivelul de ansamblu al proiectului pana la niveluri inferioare de detaliu necesare.

In tabelul de mai jos prezentam matricea responsabilitatilor pentru relatiile dintre compartimentele functionale si proiect in cadrul unei organizari matriceale a firmei de constructii.

Matricea responsabilitatilor Tabelul 8

ACTIVITATEA

Director general

Managerul proiectelor

Manager de proiect

Manager compartiment functional

Stabilirea obiectivelor

Integrarea proiectelor

Conducerea proiectului

Organizarea proiectului

Planificarea proiectului

Rezolvarea conflictelor intraorganizationale

Planificare functionala

Conducere functionala

Bugetul proiectului

Controlul proiectului

Control functional

Programe strategice

unde, 1 = responsabilitate

2 = supervizare

3 = trebuie consultat

4 = poate fi consultat

5 = trebuie informat

6 = aprobare

Elaborarea matricei responsabilitatilor trebuie sa fie o activitate de grup la care sa participe persoanele cheie implicate la diferite nivele ierarhice in proiect. Comunicarea deschisa, rezolvarea si prevenirea conflictelor, realizarea consensului cu privire la rolul fiecaruia in cadrul proiectului constituie doar cateva dintre efectele realizarii intr-o maniera participativa a matricei responsabilitatilor.

6. Descompunerea orientata pe scop a proiectului

Descompunerea orientata pe scop a proiectului (Organigrama activitatilor) este un arbore (diagrama Gozinto) care prezinta pe niveluri succesive activitatile necesare pentru realizarea proiectului. Activitatile sunt descompuse nivel cu nivel pana la acel grad de detaliere necesar pentru o planificare, urmarire si control adecvat al proiectului. Descompunerea orientata pe scop a proiectului poate fi vazuta ca o organigrama in care posturile sunt inlocuite de activitatile ce trebuie realizate (Figura 10).

Figura 10. Descompunerea orientata pe scop a proiectului pentru realizarea unei cladiri[2]


Descompunerea orientata pe scop a proiectului asigura posibilitatea de a vedea intregul proiect in toate elementele sale constitutive si modul in care acestea se integreaza din punct de vedere al performantei, responsabilitatilor, costului si timpului de executie.

Fazele elaborarii si utilizarii descompunerii orientate pe scop a proiectului sunt urmatoarele:

Se porneste de la scopul general al proiectului si se detaliaza activitatile necesare pentru realizarea acestuia, cu participarea managerilor, specialistilor si executantilor interesati.

Se examineaza descompunerea orientata pe scop a proiectului de catre toti managerii si specialistii pana cand se ajunge la un consens asupra valabilitatii acesteia.

Descompunerea orientata pe scop a proiectului se utilizeaza impreuna cu programele de executie a lucrarilor si bugetul de cheltuieli ca instrument de control al proiectului pe masura ce se desfasoara executia acestuia.

Rezumat

In acest capitol sunt prezentate o serie de modalitati de integrare a proiectului de constructii in structura organizatorica a firmei si se propune o procedura de selectie a unei forme de organizare adecvata. Apoi sunt descrise diferite aspecte referitoare la proiectele cu mai multi manageri de proiect si se propune o modalitate de organizare a echipei de proiect incluzand descrierea responsabilitatilor pentru posturilor cheie. In final se prezinta doua instrumente de organizare: matricea responsabilitatilor si descompunerea orientata pe scop a proiectului care faciliteaza exercitarea functiilor de planificare si control ale managementului proiectelor.

Termeni cheie

- organizarea functionala

- organizarea pe proiecte

- organizarea matriceala

- manager de proiect

- sef de santier

- manager logistica

- administrator contract

- manager resurse umane

- asistent al managerului de proiect

- echipa de proiect

- matricea responsabilitatilor

- organigrama activitatilor

Intrebari

Care sunt avantajele si dezavantajele diferitelor forme de organizare pentru integrarea proiectului in structura organizatorica a firmei de constructii ? Realizati o analiza comparativa.

In ce situatii se intalnesc proiecte cu mai multi manageri de proiect ?

Care este componenta unei echipe de proiect si ce atributii pot avea membrii acesteia ?

Cum se procedeaza pentru a alege o forma de organizare ?

Care sunt atributiile managerului de proiect ?

Ce este si la serveste matricea responsabilitatilor ?

Care sunt fazele elaborarii si utilizarii descompunerii orientate pe scop a proiectului (organigramei activitatilor) ?



Adaptare dupa David I. Cleland, "Project Management. Strategic Design and Implementation", McGraw-Hill Inc., 1990

A. Purnus, N. Ene, "Project 4.0. cu aplicatii in managementul proiectelor", Editura Tehnica, 1997
